國網南縣供電公司完成110千伏九都變電站出線電纜改造工程

國網南縣供電公司發布時間:2024-11-13 12:04:05  作者:賈志堅 何雅嫻 陳典儒

  近日,國網南縣供電公司南洲供電服務站業主項目分部圓滿完成了110千伏九都變電站出線電纜改造工程的竣工驗收工作。

  據了解,九都變電站出線電纜改造工程是國網南縣供電公司配網建設年度重點任務。此次改造工程歷時100余天,期間涉及將變電站23條線路負荷全部外轉,并對13條出線電纜進行集中改造。

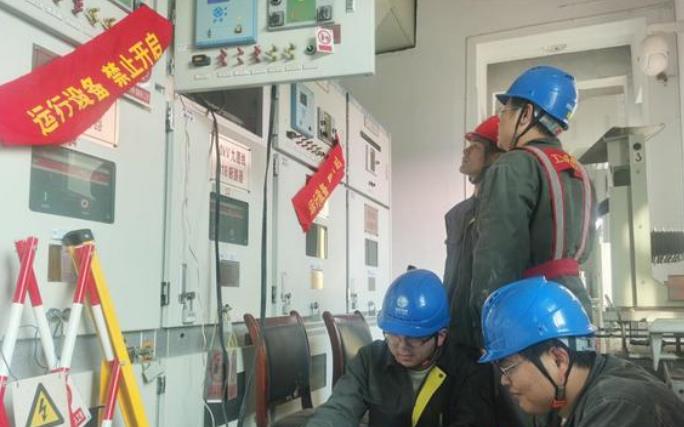

  在項目實施過程中,面臨著現場隱患改造治理和保障安全運營的雙重挑戰。自開工以來,由縣級項目投資管理中心牽頭,各專業部門積極配合,共同組建了專項改造團隊。針對重點任務,做到月月調度;對于關鍵工作,確保周周推動;針對難點痛點問題,則開展專題研究。從現場施工、負荷轉供、倒閘操作、帶電作業、技術監督、安全監督、服務管控這7個方面制定了專項方案。先后組織各類方案評審達30余次,各單位分工明確、各司其職,業主項目部負責工程推進的總體協調,分部則嚴格把控施工質量和進度,從而保證了改造工程能夠按時、優質且高效地完成。

  截至目前,整個工程共計完成電纜更新3500余米,消除了17個電纜中間頭,新增2個自動化環網柜,總投資達560萬元。該工程不僅徹底消除了城區變電站密集出線電纜溝存在的“火燒連營”風險,而且對網架結構進行了優化,成功實現新增4條線路標準化接線的目標,進一步增強了供電的可靠性。(通訊員 賈志堅 何雅嫻 陳典儒)
