京寧一期220千伏線路切改順利完成

中國電力網發布時間:2022-09-06 11:57:44  作者:韓志

  中國電力網訊  8月30日22時54分,隨著220千伏京紅Ⅰ、Ⅱ線帶電安全運行,標志著由內蒙古能源集團送變電公司承建的京寧熱電一期220千伏送出線路切改工作順利完成。

  京寧一期220千伏送出線路切改,是二期500千伏送出線路路徑打開通道的關鍵,主要任務是對京紅Ⅰ、Ⅱ線GN2至GN3區段進行降低改造。施工內容包括拆除桿塔1基,導地線、光纜落線340米,新建鋼管桿3基,導地線、光纜架設590米。改造后的京紅Ⅰ、Ⅱ線線路長度增加250米,全線桿塔增加2基。

  本次線路切改時間短、任務重、風險等級高。為確保切改工作順利進行,工程處統籌調度,配強人員、配齊機具設備,保證人、材、物有序到位,全面優化施工力量。項目部根據現場實地勘查數據,有針對性地梳理出施工現場三級風險防控點17項,進一步細化施工措施,合理布置施工場地,提前完成基礎澆筑、鐵塔地面組裝施工任務,為工程順利推進提供有力保障。

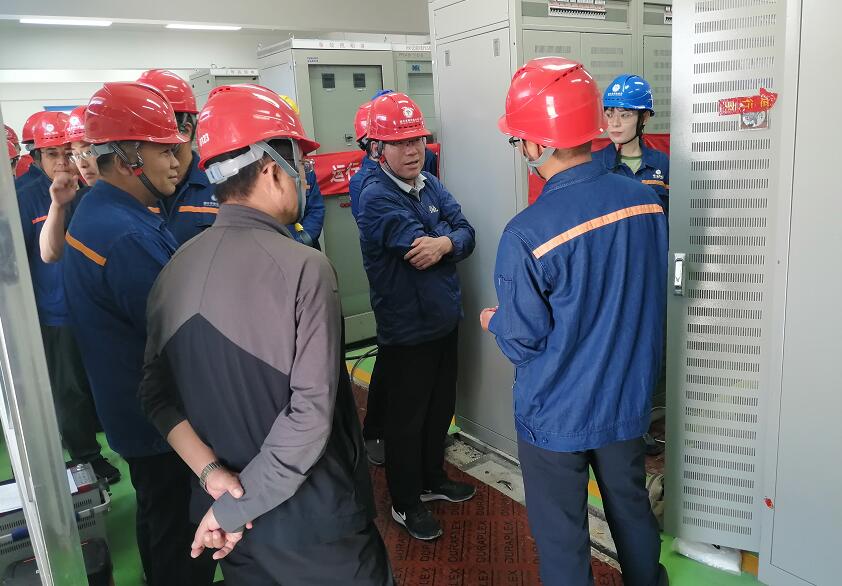

  8月26日上午7點05分,項目部接到停電令后,立即組織施工人員展開拆舊、新建施工工作。在施工過程中,本著“安全第一、保證質量”的原則,認真進行安全交底,嚴格執行規程規范要求,做好每一道工序的8安全與質量管控,對重點環節進行反復檢查,扎實有效地落實各項安全措施。

  經過項目部和施工人員連續五天餐風飲露、披星戴月、頂風冒雨施工的奮戰,最終于8月30日17點40分,保質保量按期完成了切改工作并安全交令,為京寧1號機組按計劃啟動、二期500千伏送出工程順利投運創造了有利條件。(韓志)
